Kontakt

Nimm Kontakt auf

Vollständige Liste der Ansprechpartner der DLRG Bezirk Stuttgart findest du hier .

Kontakt-Icon

Kontakt

Schreib uns eine E-Mail mit Fragen, Kommentaren oder Feedback.

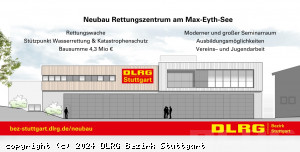

Neubau DLRG Rettungszentrum Max-Eyth-See

Zeitleiste

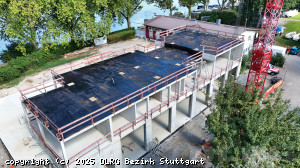

  • 2024

  • September 2024

    Ein Neubau für die Lebensretter - Stuttgarter Nachrichten

    Mehr erfahren

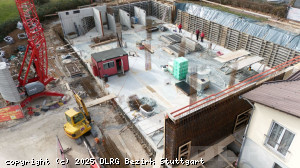

  • August 2024

    Bau News 05

    KW37 (ab.09.09.) Start der Demontage- und Abbrucharbeiten Die Firma wird folgendes tun: Aufstellung des Bauzauns Interne Demontagen (Tore, Türen, ...) Baufreigabe ist aktuell noch nicht erteilt Ohne die Baufreigabe (Roter Punkt) dürfen die Bauarbeiten im Außenbereich nicht starten. Zuschuss Stadt Stuttgart Zudem hat der Bezirk Stuttgart den Bewilligungsbescheid über den Zuschuss von 700.000 Euro von der Stadt Stuttgart erhalten. Dieser Zuschuss wird maßgeblich zur Realisierung des Neubaus beitragen. Die verbesserten Ausbildungs- und Rettungskapazitäten werden uns in die Lage versetzen, noch effektiver für die Sicherheit am Wasser zu sorgen. Zusätzlich werden wir optimale Bedingungen für die Aus- und Fortbildung von Ausbildern im Schwimmen und Rettungsschwim ... Mehr erfahren

  • Juli 2024

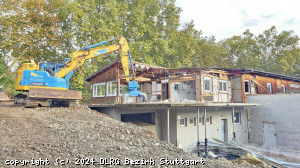

    Bau News 04

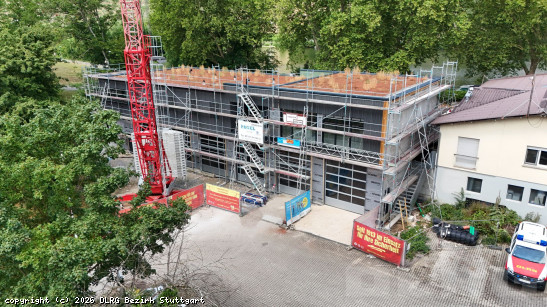

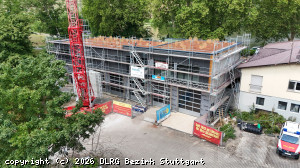

    Baufreigabe und Start des Abrisses wir warten aktuell auf die Baufreigabe der Stadt Stuttgart evtl. ist noch ein Start mit den Abrissarbeiten im September möglich für Abriss und Rohbau sind ca. 8 Monate angesetzt Aktueller Stand Rettungszentrum die Interimswache läuft bereits seit Mai  im Rettungszentrum wurde sehr viel geräumt und bereits entsorgt das Gebäude ist nicht mehr betretbar, Zutritt haben nur noch der Vorstand und das Rückbauteam der erste Bauzaunbanner des Spendenteams wurde am Rettungszentrum aufgestellt Ein herzliches Dankeschön geht an alle Helfer*innen und Helfer die bei diesem Projekt mitwirken! Bei Fragen, Anregungen und allen Themen rund um den Bau steht euch der Bauausschuss unter bau@bez-stuttgart.dlrg.de jederzeit zur Verfü ... Mehr erfahren

  • Mai 2024

    Bau News 03

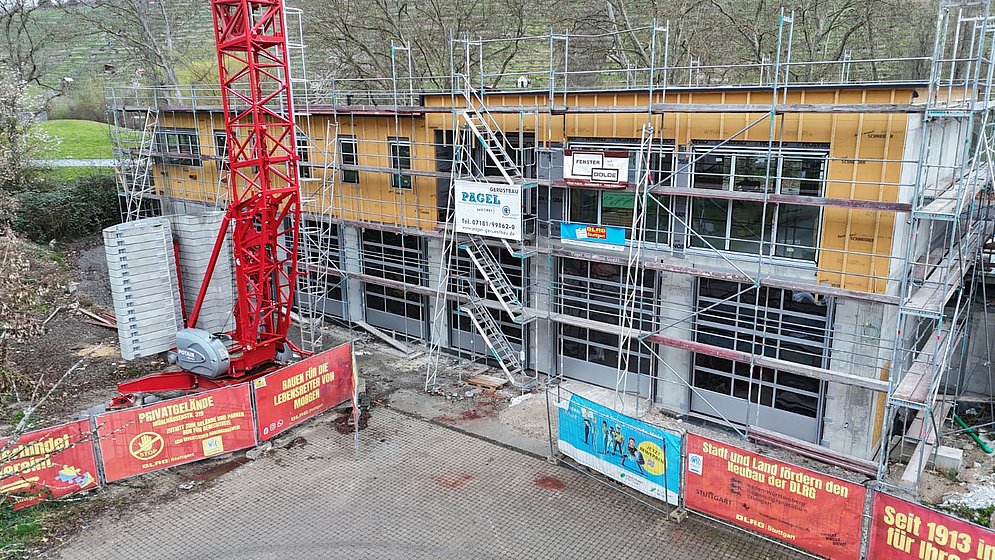

    Auftragsvergabe Abbruch- und Rohbauarbeiten wurden an die Firma „Wilhelm Keller GmbH & Co. KG“ aus Denkendorf vergeben  Gerüstarbeiten wurden an die Firma „Pagel Gerüstbau GmbH“ aus Plüderhausen vergeben Holzbauarbeiten wurden an die „Zimmerei Aupperle“ aus Schorndorf vergeben. Alle drei lokal ansässigen Gewerke sind bekannt und als gute und zuverlässige Partner beschrieben. Aus verschiedenen Angeboten haben sie sich jeweils als die Besten herauskristallisiert. Baufreigabe und Start des Abrisses wir warten aktuell auf die Baufreigabe der Stadt Stuttgart. es ist damit zu rechnen, dass es ab dem 01.07.2024 losgehen kann für Abriss und Rohbau sind ca. 8 Monate angesetzt Aktueller Stand Rettungszentrum im Rettungszentrum wurde schon viel geräum ... Mehr erfahren

  • Februar 2024

    Bau News 02

    Am vergangenen Freitag 16.02 haben sich die Stuttgarter Ortsgruppen getroffen (im Rahmen des sogenannten Bezirksrates) und über verschiedene Themen des anstehenden Neubaus beraten. Im Kern wurde der Baubeginn beschlossen.  Dies bedeutet: -    Die Rettungswache wird in den nächsten Wochen in die Interimswache umziehen  -    Start einer Spendenkampagne  -    Feinplanung Finanzierungskonzept -    Durchführung von Vorarbeiten für den Abriss und Bau -    Einlagern von Material und Gegenständen für die Bauzeit -    Verkauf von diversen Gegenständen Spendenkampagne  Für die Finanzierung wird im Rahmen einer Spendenkampagne in den nächsten Wochen Kontakte zu Gewerbetreibend ... Mehr erfahren

  • 2022

  • Januar 2022

    Baugenehmigung erteilt

    Das Baurechtsamt hat uns nach 21 Monaten Bearbeitungszeit die Baugenehmigung erteilt. Die Liste der Auflagen ist 15 Seiten lang. Wir haben mit vielen dieser Punkte gerechnet, denn die Vorgaben im Bereich Umwelt-, Brand-, Arbeits- und Hochwasserschutz sind hoch. Gefühlt hat der Brand des SSB-Depots in Gaisburg auch bei uns einen Einfluß, wenn man die erhöhten Brandschutzauflagen für die Fahrzeughalle sieht. Wir erwarten spürbar steigende Projektkosten. Aktuell sind wir bei über 3 Mio Euro und wenn man die Presseberichte der Bauwirtschaft verfolgt, ist kein Ende der immensen Steigerungen in Sicht. Eine zeitliche Prognose ist schwierig, da erst mit dieser Baugenehmigung die Zuschussanträge beim Land Baden-Württemberg und DLRG-intern gestellt werden können. Die Zuschußzusage der Stadt Stuttg ... Mehr erfahren

  • 2020

  • Juni 2020

    Zuschussantrag für Neubau eingereicht

    Vor 4 Jahren, am 25.Juni 2016, hat der Neckar durch eine Fehlsteuerung des Wehrs das DLRG Rettungszentrum am Max-Eyth-See überflutet. Die Folgen waren katastrophal und verursachten einen Sachschaden von mehr als einer Million Euro. [Mehr zur Überschwemmung 2016] Inzwischen ist klar, dass der Altbau nicht saniert werden kann. Das Land Baden-Württemberg unterstützt die Wasserrettung bei Neubauten. Ohne diese wichtigen Zuschüße könnte die öffentliche Aufgabe der Wasserrettung von der DLRG als Verein nicht getragen werden. Antragsschluss für die Bauförderung 2021 ist der 1.Juli 2020. Pünktlich haben der Vorsitzende Antonio Cipriano und der Leiter Einsatz Thomas Ruhland den Förderantrag beim Regierungspräsidium eingeworfen. ... Mehr erfahren

Diese Website benutzt Cookies.

Diese Webseite nutzt Tracking-Technologie, um die Zahl der Besucher zu ermitteln und um unser Angebot stetig verbessern zu können.

Wesentlich

Statistik

Marketing

Die Auswahl (auch die Ablehnung) wird dauerhaft gespeichert. Über die Datenschutzseite lässt sich die Auswahl zurücksetzen.
